长安益阳公司:6号机组锅炉点火吹管顺利完成
发布时间:2025-04-01     作者:骆跃       来源:      分享到:

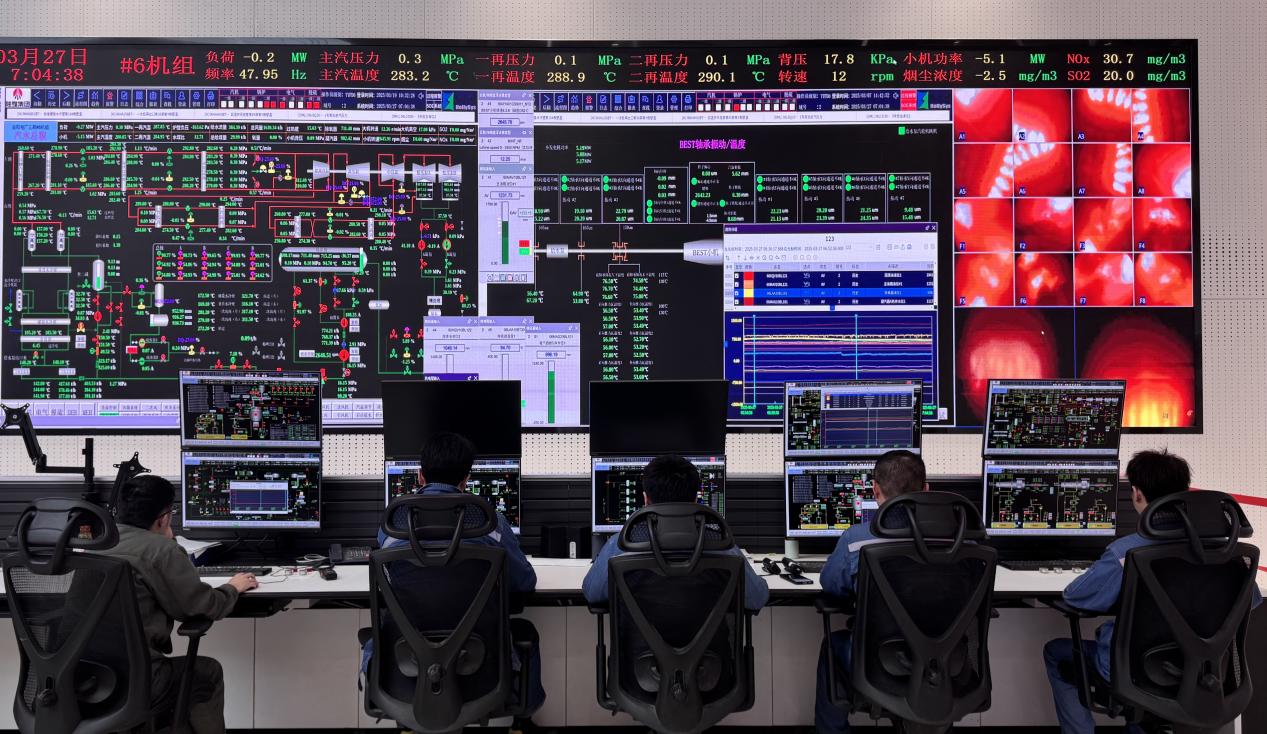

3月27日16时28分,长安益阳发电有限公司6号机组锅炉蒸汽吹管最后一块靶板顺利取出并验收合格,标志着6号机组顺利完成锅炉点火吹管,即将迎来机组整套启动。

本次吹管采用“三阶段吹管法”,分阶段实施降压、稳压吹管及靶板检验。吹管前,公司组织调试、监理和施工单位对点火吹管方案进行了全面深入的论证与完善,制定详细的技术措施和应急预案,组织多轮安全技术交底,为实现人员“零伤害”、设备“零事故”目标提供有力保障。吹管过程中,团队精准控制分离器压力、主汽温度等关键参数,确保吹管系数始终大于1,压降比符合设计要求。

6号机组锅炉自3月23日首次点火至3月27日结束,经3次点火、2次停炉冷却,共计运行35小时。期间稳压吹管281分钟,吹管系数均大于1;降压吹管46次,吹管系数均大于1.4,最终进行9次打靶试验,在各方见证下,过热器第38、39靶,再热器第40、41靶连续两次打靶无大于0.8mm的斑痕,且靶板上的斑痕粒度指标完全符合规范要求,吹管顺利结束。

目前,该公司正全力推进6号机组整组启动前的各项准备工作,力争6号机组早日投产发电,为区域能源保供和绿色转型注入新动能。(长安益阳 骆跃)
