长安益阳公司6号机组进入整套启动调试
发布时间:2025-04-21     作者:刘玉芹       来源:      分享到:

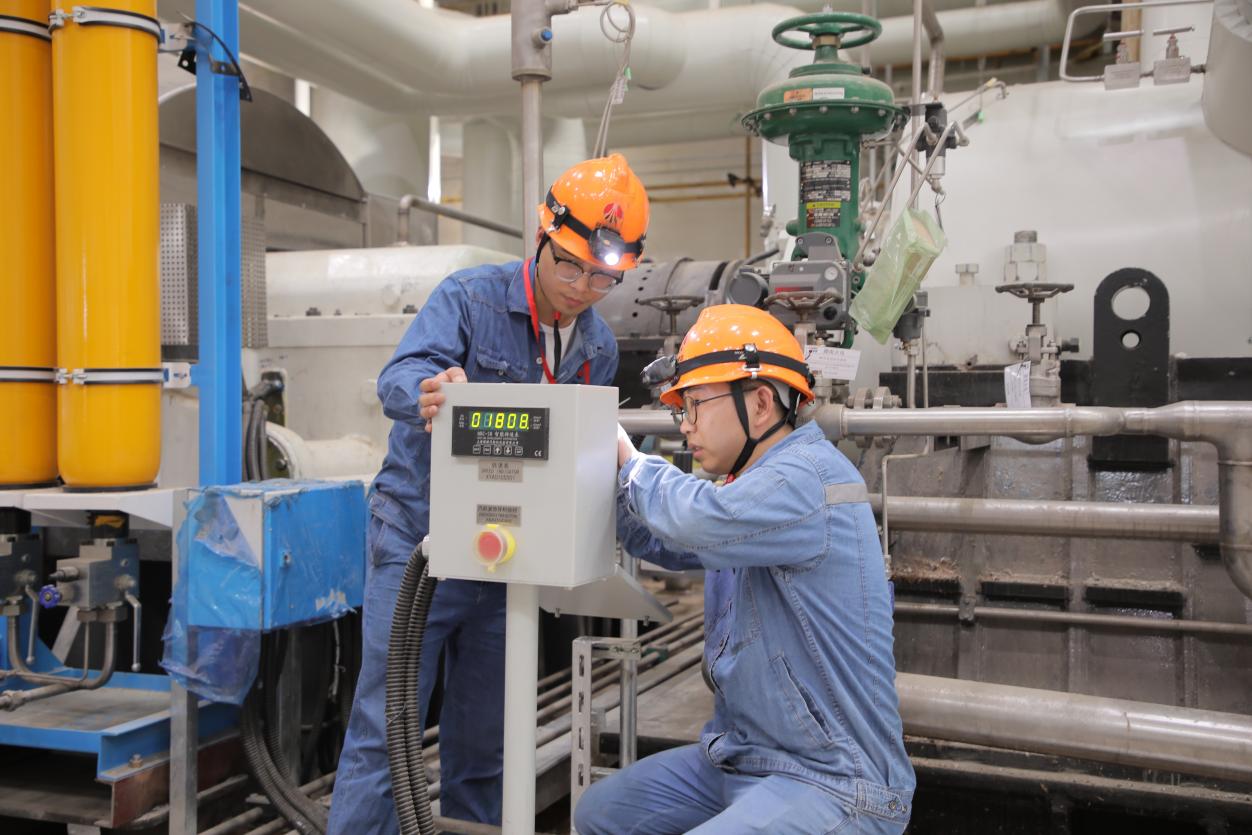

4月17日21:26时,长安益阳发电有限公司2×100万千瓦扩能升级改造项目6号机组锅炉点火成功,标志着该机组整套启动调试工作正式开始。

为确保此次调试顺利推进,该公司全方位部署前期准备工作。对照《火力发电工程质量监督检查大纲》,及时闭环整改整套启动前各项消缺工作。创新培训模式,通过现场教学、技术问答等形式强化班组技能,确保运行人员熟练掌握启动操作要点,为调试工作提供坚实的人力保障。针对各类异常制定应急预案及安全保障措施,提前开展启动演练与事故预想,提升运行人员整体应急处置能力。充分借鉴5号机组整套启动经验,细化工作举措,明确责任分工,精心制定单机试运、分系统试运及整套启动试运计划,明确各阶段时间节点和验收标准,为机组顺利投产发电奠定坚实基础。

下一步,该公司将紧盯关键环节和质量控制细节,严格规范调试程序,强化调试过程管控,切实做好汽轮机冲转、发电机并网、带负荷试验等工作,为后续进入168小时试运行奠定良好基础。(长安益阳 刘玉芹)
